La construction du barrage de Roselend

Galerie de photographies anciennes de la construction du barrage de Roselend

2025-09-04

Olivier 3lanc

Sommaire
  1. Chronologie
  2. Galerie d’images

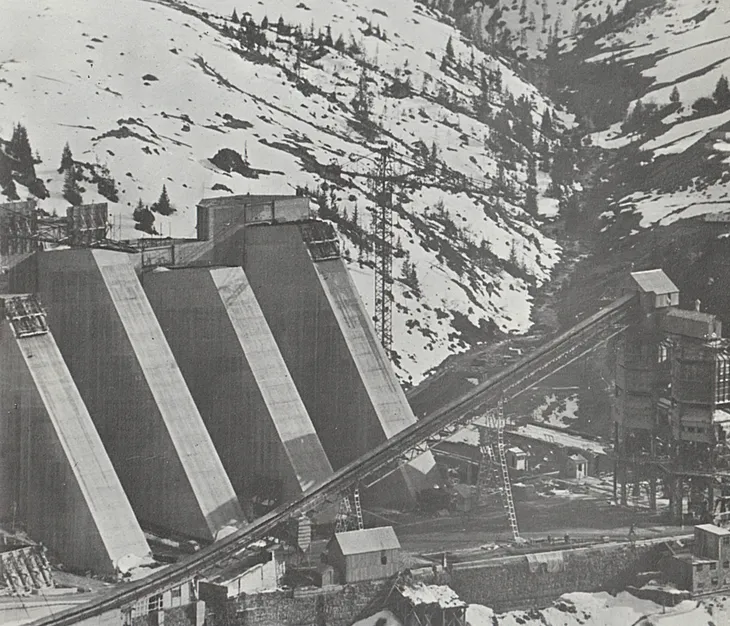

  3. Début de la construction du barrage de Roselend, vue côté Roc du Biolley

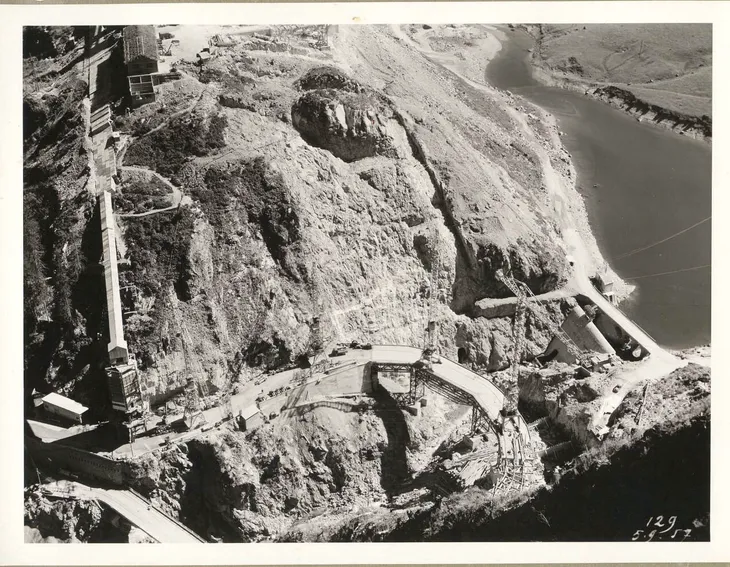

  4. Vue belvédère côté col du pré de la construction
  5. Vue belvédère côté col du pré de la construction

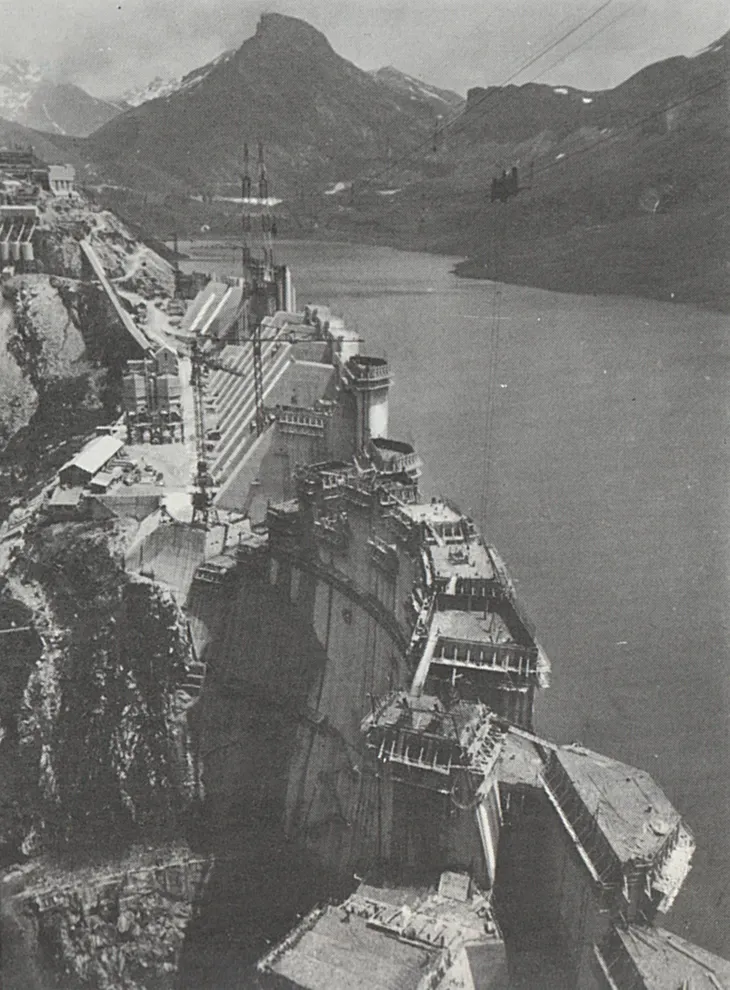

  6. Vue de la construction du barrage côté lac
  7. Vue de la construction côté lac
  8. Vue de la construction côté Méraillet
  9. Ancien pont Duret / Gorge des Tines
  10. Bâtiments des travailleurs du chantier
  11. Coupure de presse de 1960
  12. Vue de la construction côté lac et ancien pont Duret / Gorge des Tines
  13. Travaux de terrassement de la conduite forcée qui mène à la centrale de La Bathie
  14. À l’intérieur d’une galerie souterraine, une conduite collecteur de 3 mètres de diamètre
  15. Fin de construction avec vaches Tarines en pâturage
  16. Fin de construction vue côté Roche Parstire et le Roc du Vent en arrière-plan
  17. Vue de la fin de construction côté col du pré
  18. Lac et barrage en septembre 1967
  19. Le lac de Roselend vu de la berge côté col du pré en septembre 1967
  20. Le lac de Roselend vu de la berge côté col du pré en septembre 1967 (2)
  21. Le lac de Roselend en 1967
  22. Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - avant
  23. Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - arrière
  24. Montage photo 2011 et maquette
  25. Historique
  26. Installation du chantier
  27. Points techniques
  28. Les hommes du chantier
  29. Ouvrier en train de creuser une galerie
  30. Ouvriers sur le chantier du barrage
  31. Ouvriers sur le terrassement qui servira d'assise au barrage
  32. Ouvriers à l’oeuvre au marteau piqueur
  33. Ouvriers sur le chantier de creusement des galeries
  34. Ouvriers sur le chantier de creusement des galeries (2)
  35. Deux Ouvriers qui prennent la pose dans une galerie
  36. Étayage et creusement de la centrale de La Bathie
  37. Ouvriers sur le terrassement de la conduite qui mène à La Bathie
  38. Les coûts
  39. Sources

Composition abstraite 1961 - 2011 Barrage de Roselend

Chronologie

  1. 1956
    Début des travaux
  2. 7 mai 1960
    Première mise en eau du barrage de Roselend et démarrage de la centrale de La Bâthie
  3. 16 décembre 1960
    Premier kWh produit
  4. 17 mars 1961
    Mise en service complète de la centrale de La Bâthie
  5. Août 1962
    Dernier m³ de béton coulé au barrage de Roselend

Galerie d’images

Sélection de photographies anciennes de la construction du barrage de Roselend.

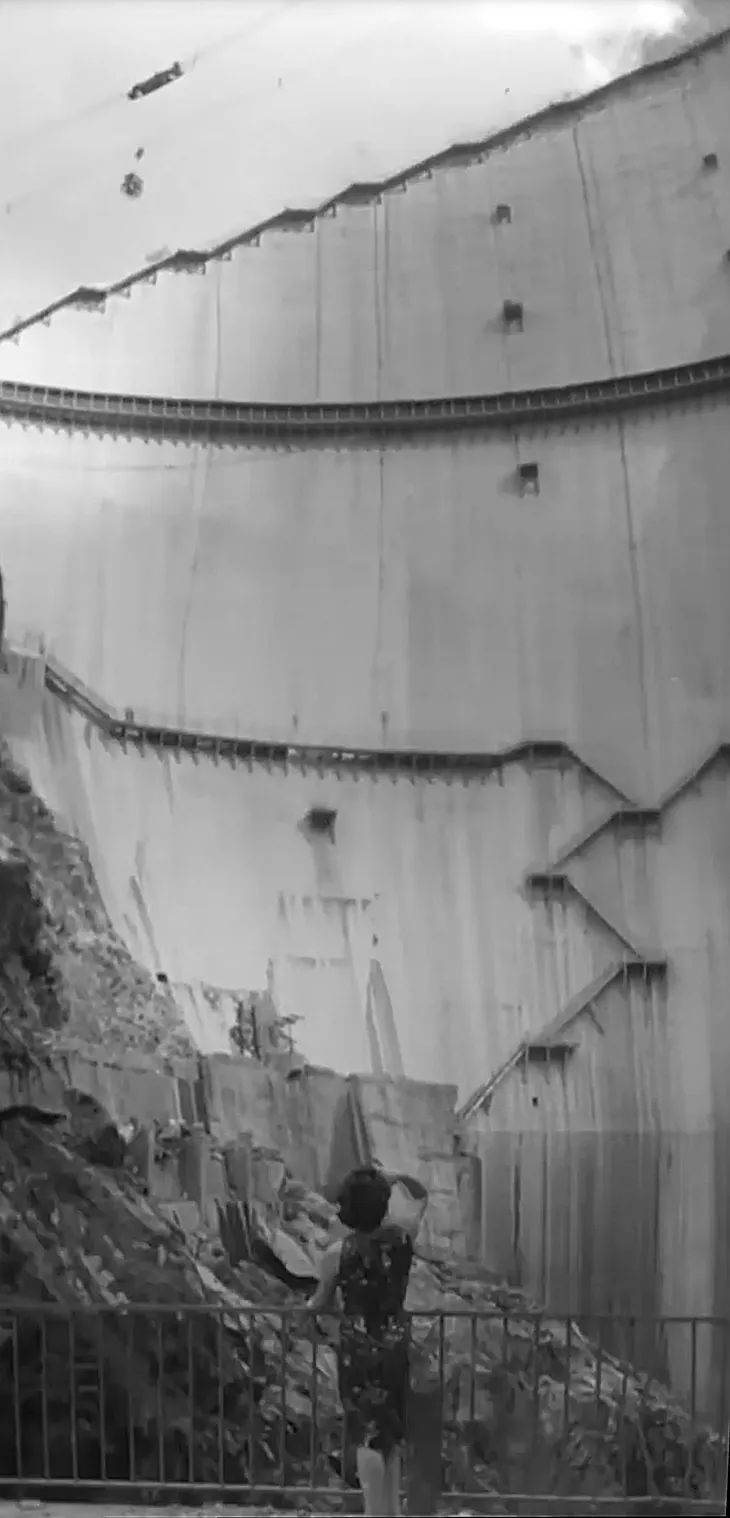

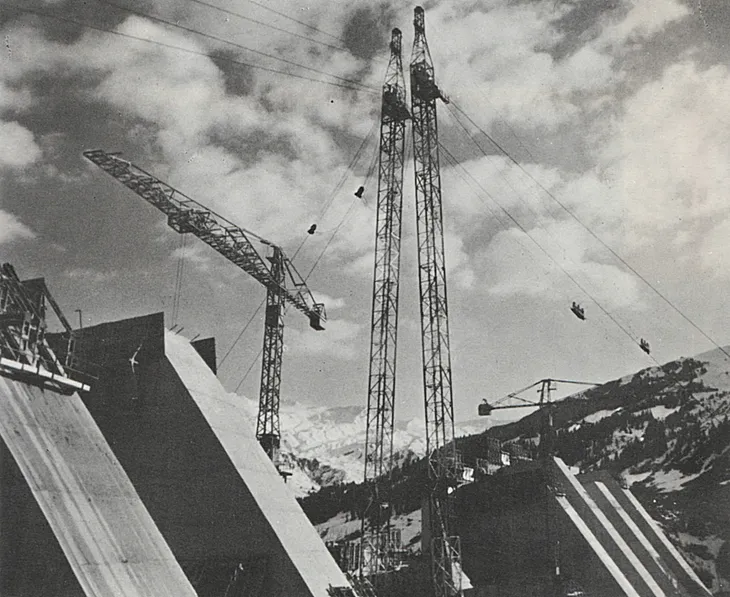

Début de la construction du barrage de Roselend, vue côté Roc du Biolley

Début de la construction du barrage de Roselend, vue côté Roc du Biolley
Début de la construction du barrage de Roselend, vue côté Roc du Biolley

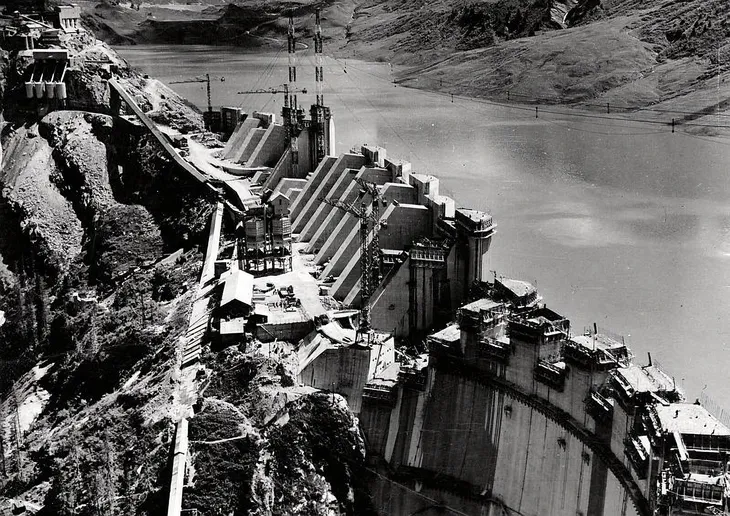

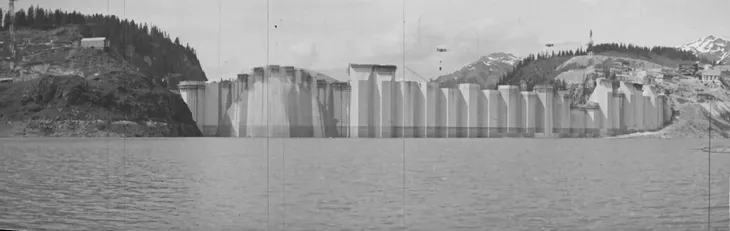

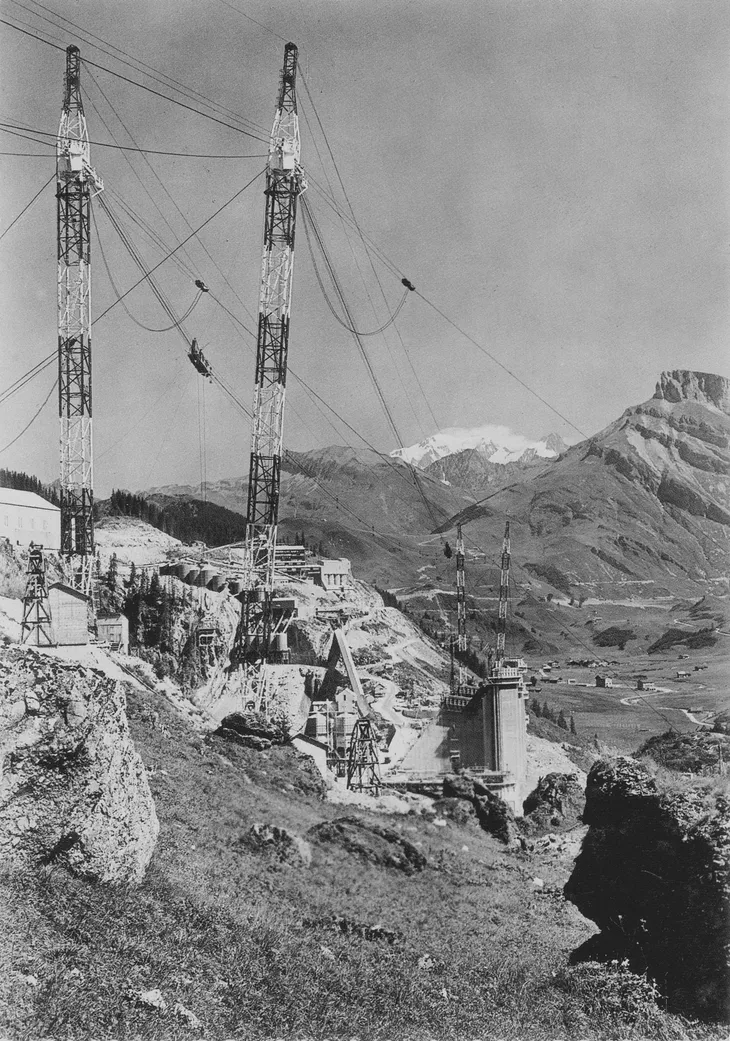

Vue belvédère côté col du pré de la construction

Vue belvédère côté col du pré de la construction
Vue belvédère côté col du pré de la construction

Vue belvédère côté col du pré de la construction

Vue belvédère côté col du pré de la construction
Vue belvédère côté col du pré de la construction

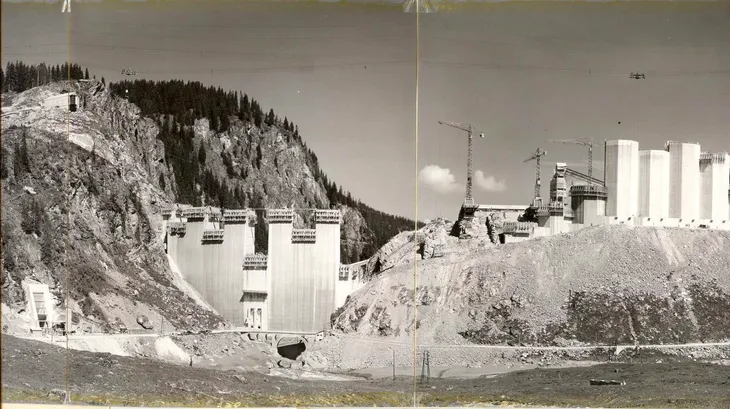

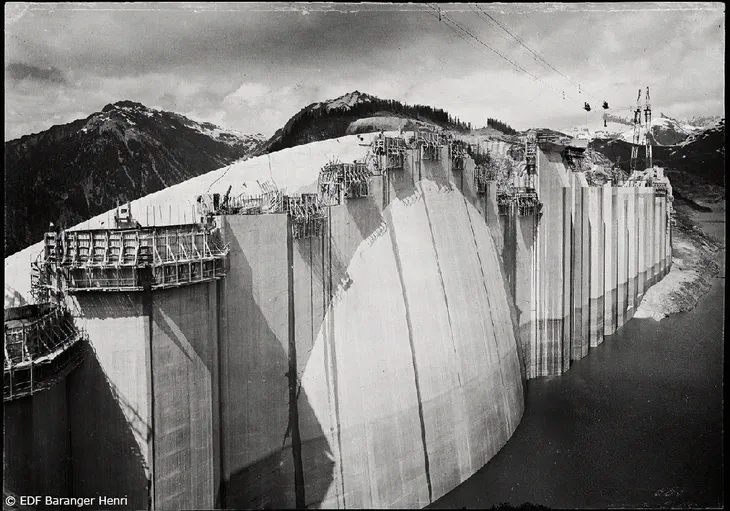

Vue de la construction du barrage côté lac

Vue de la construction du barrage côté lac
Vue de la construction du barrage côté lac

Vue de la construction côté lac

Vue de la construction côté lac
Vue de la construction côté lac

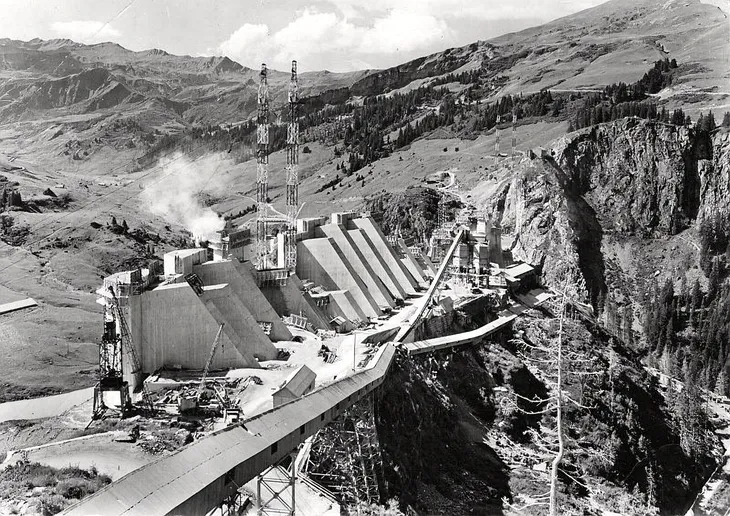

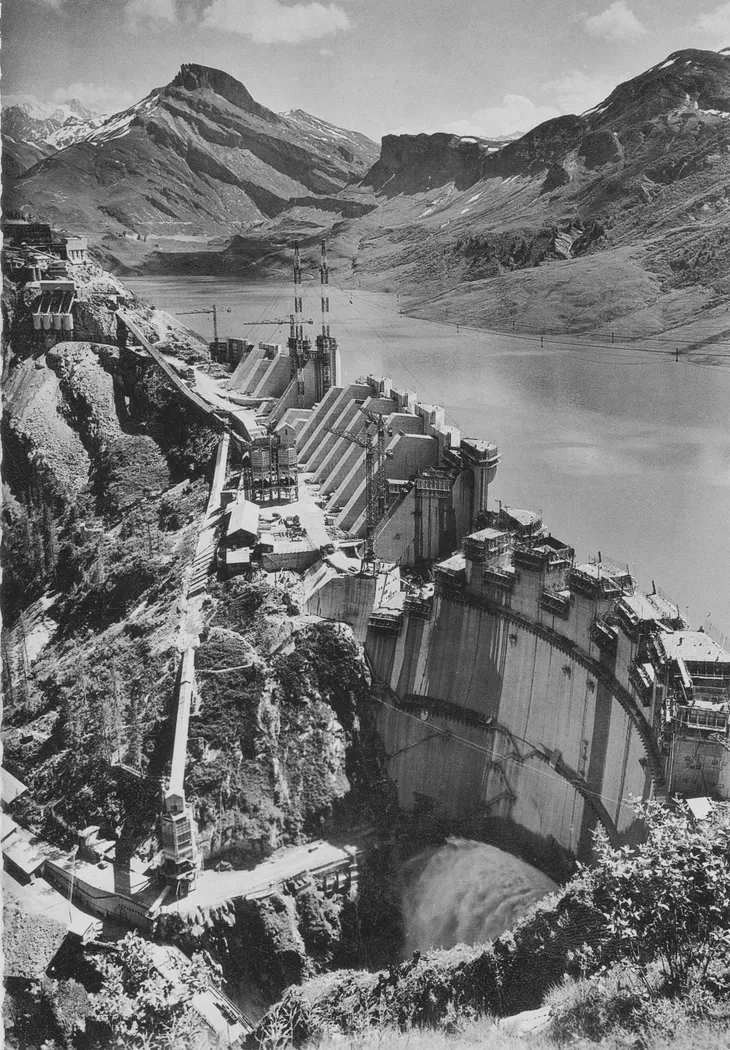

Vue de la construction côté Méraillet

Vue de la construction côté Méraillet
Vue de la construction côté Méraillet

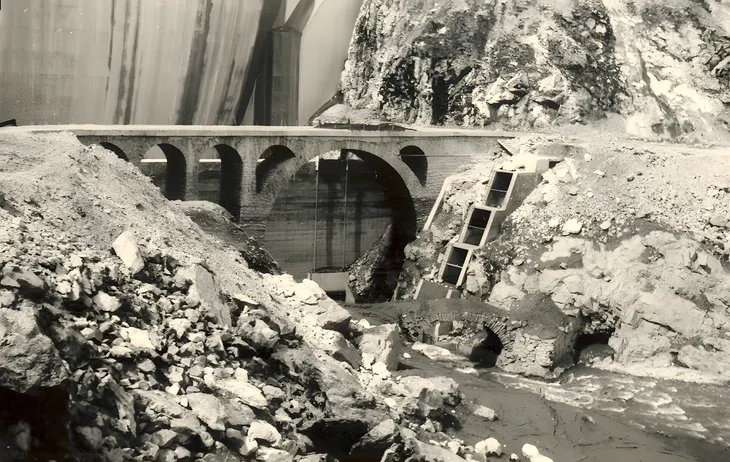

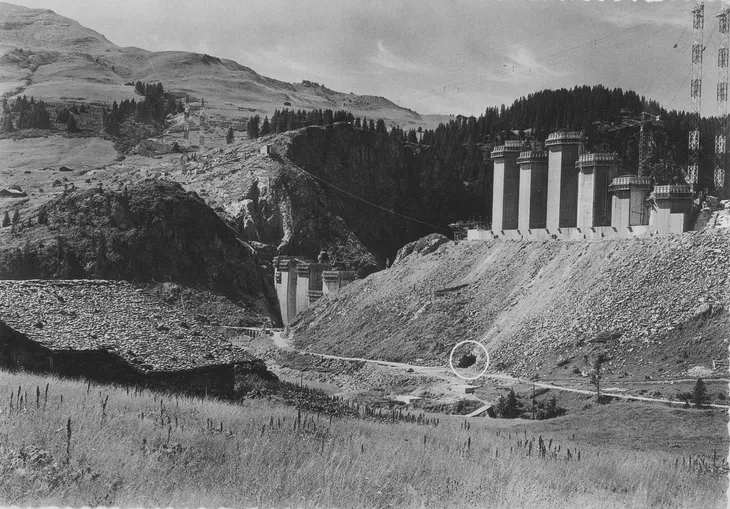

Ancien pont Duret / Gorge des Tines

Ancien pont Duret / Gorge des Tines
Ancien pont Duret / Gorge des Tines

Bâtiments des travailleurs du chantier

Bâtiments des travailleurs du chantier
Bâtiments des travailleurs du chantier

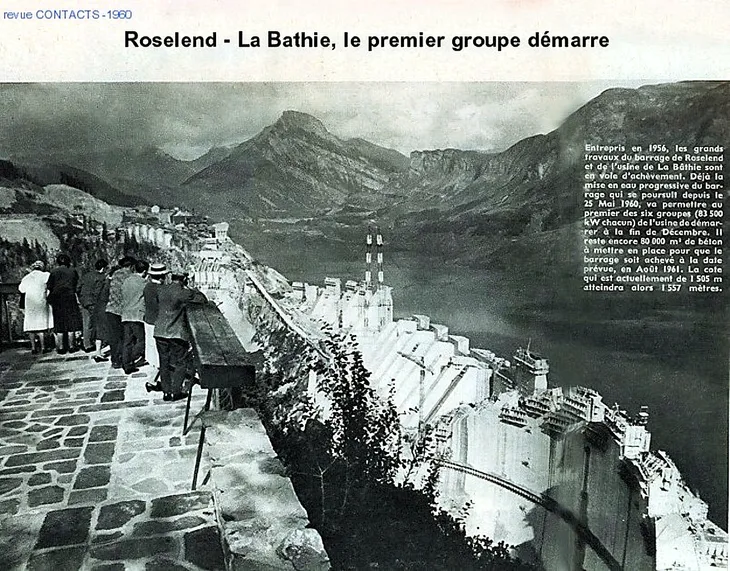

Coupure de presse de 1960

Coupure de presse de 1960
Coupure de presse de 1960

Vue de la construction côté lac et ancien pont Duret / Gorge des Tines

Vue de la construction côté lac et ancien pont Duret / Gorge des Tines
Vue de la construction côté lac et ancien pont Duret / Gorge des Tines

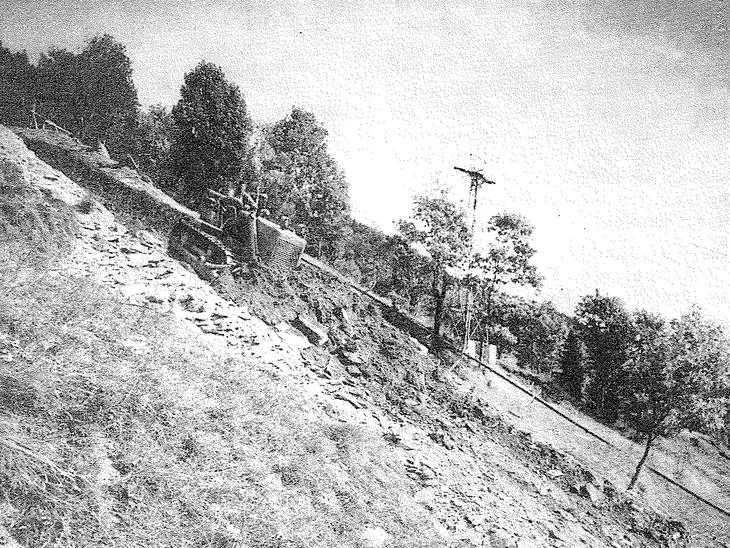

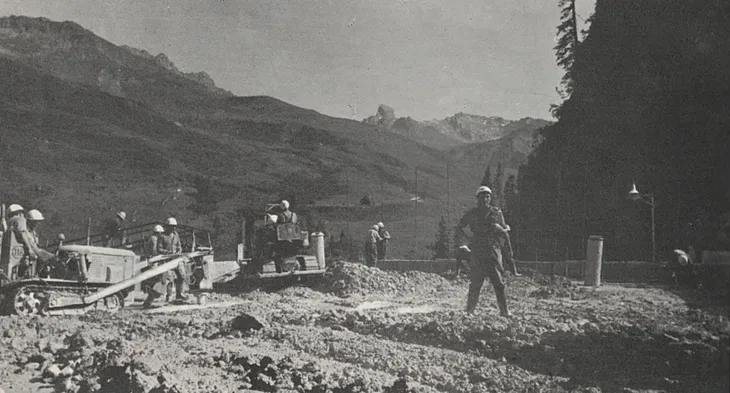

Travaux de terrassement de la conduite forcée qui mène à la centrale de La Bathie

Travaux de terrassement de la conduite forcée qui mène à la centrale de La Bathie
Travaux de terrassement de la conduite forcée qui mène à la centrale de La Bathie

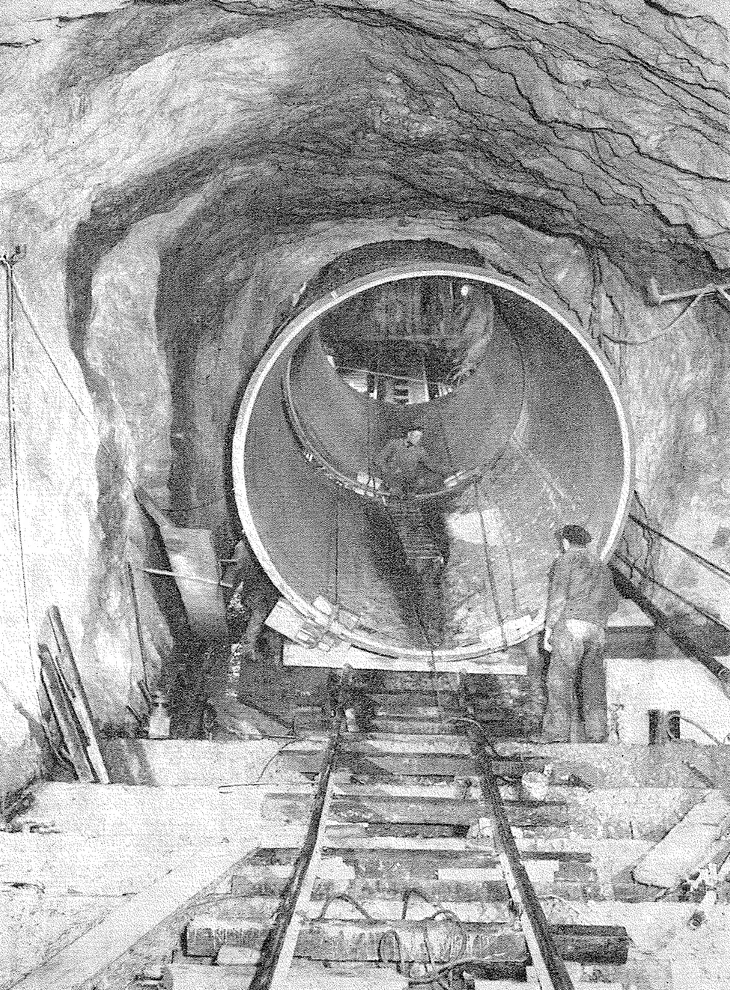

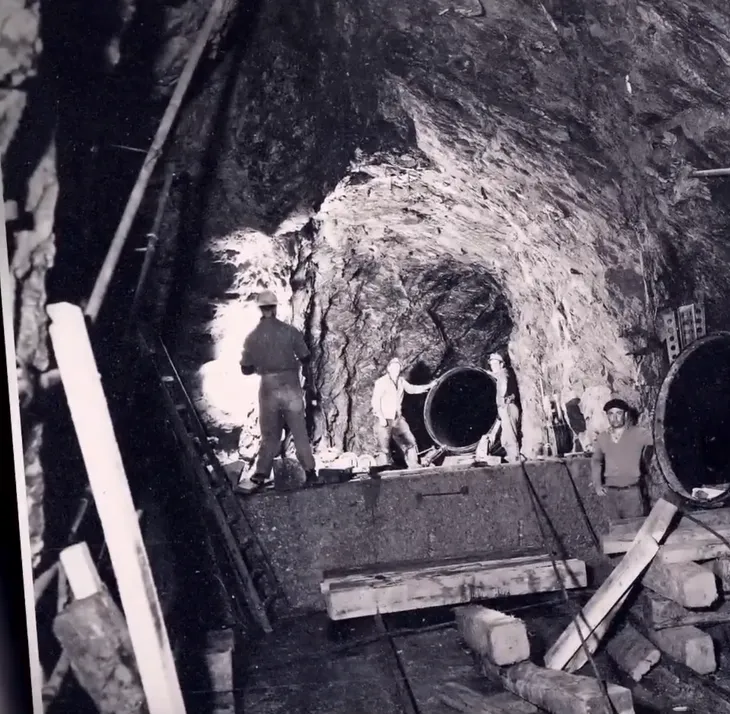

À l’intérieur d’une galerie souterraine, une conduite collecteur de 3 mètres de diamètre

À l’intérieur d’une galerie souterraine, une conduite collecteur de 3 mètres de diamètre
À l’intérieur d’une galerie souterraine, une conduite collecteur de 3 mètres de diamètre

Fin de construction avec vaches Tarines en pâturage

Fin de construction avec vaches Tarines en pâturage
Fin de construction avec vaches Tarines en pâturage

Fin de construction vue côté Roche Parstire et le Roc du Vent en arrière-plan

Fin de construction vue côté Roche Parstire et le Roc du Vent en arrière-plan
Fin de construction vue côté Roche Parstire et le Roc du Vent en arrière-plan

Vue de la fin de construction côté col du pré

Vue de la fin de construction côté col du pré
Vue de la fin de construction côté col du pré

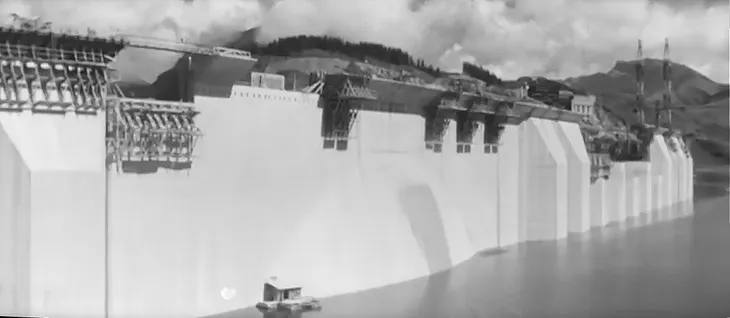

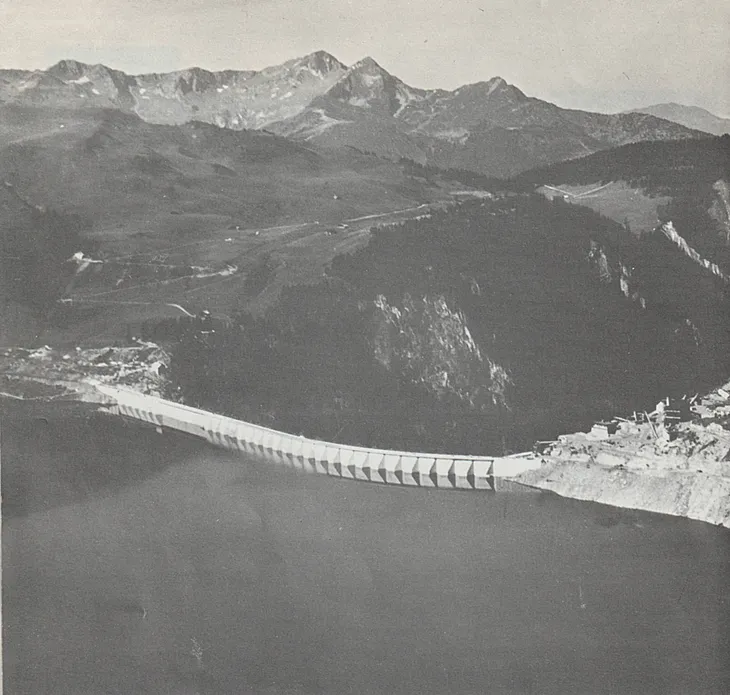

Lac et barrage en septembre 1967

Lac et barrage en septembre 1967
Lac et barrage en septembre 1967

Le lac de Roselend vu de la berge côté col du pré en septembre 1967

Le lac de Roselend vu de la berge côté col du pré en septembre 1967
Le lac de Roselend vu de la berge côté col du pré en septembre 1967

Le lac de Roselend vu de la berge côté col du pré en septembre 1967 (2)

Le lac de Roselend vu de la berge côté col du pré en septembre 1967 (2)
Le lac de Roselend vu de la berge côté col du pré en septembre 1967 (2)

Le lac de Roselend en 1967

Le lac de Roselend en 1967
Le lac de Roselend en 1967

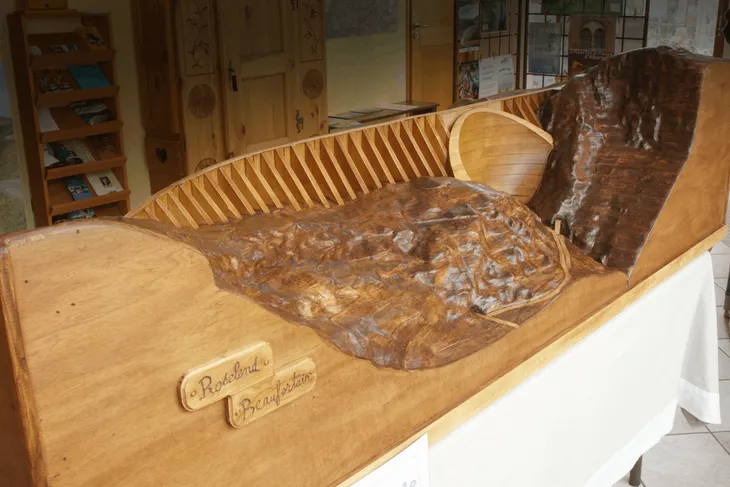

Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - avant

Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - avant
Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - avant

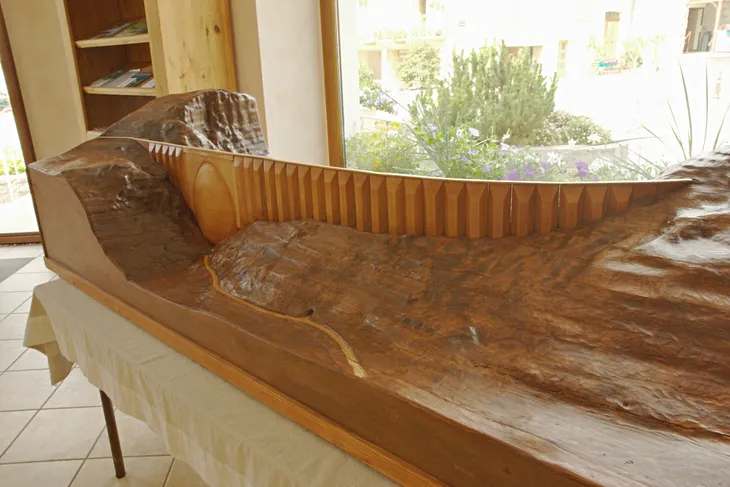

Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - arrière

Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - arrière
Maquette en bois du barrage de Roselend exposée pour le cinquantenaire de la construction - arrière

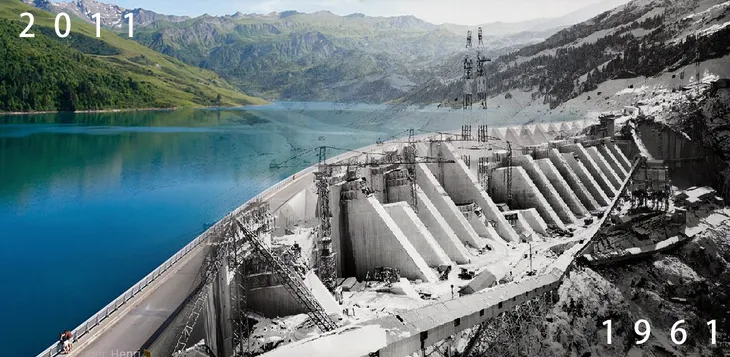

Montage photo 2011 et maquette

Montage photo 2011 et maquette
Montage photo 2011 et maquette

Historique

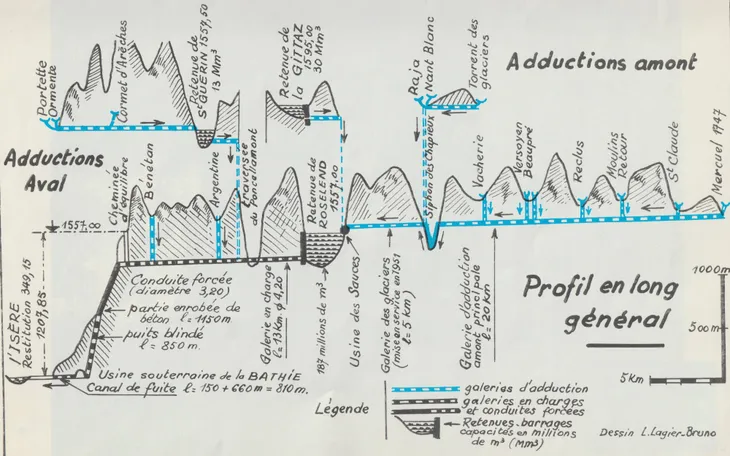

Le chantier du barrage vu du belvédère côté col du pré Le barrage de Roselend est construit dans la gorge de Tines. Les travaux de construction du barrage de ont nécessité l’engloutissement du village d’alpage dont il tire son nom (Roseland étant lui-même probablement issu du nom d’un ancien propriétaire : Rozelindus, attesté au Xe siècle).

Arrivée du béton sur le chantier L’histoire de l’hydroélectricité en Beaufortain remonte à la fin du 19e siècle, époque à laquelle les deux Savoie se lancent dans l’exploitation de la « houille blanche » (utilisation de l’énergie produite par les chutes d’eau). Ce sont d’abord des petits barrages qui sont aménagés sur des chutes moyennes et permettent de produire de l’hydroélectricité. Puis, après la seconde guerre mondiale, la demande en électricité connaît une croissance très importante : entre 1950 et 1980, elle double tous les 7 ans !

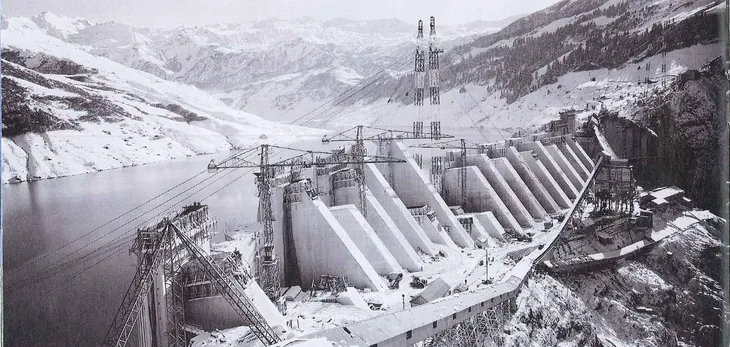

Le chantier sous la neige vu côté lac Dès 1947, des études sont engagées pour trouver une solution qui permettrait de créer, dans la cuvette de Roselend, une immense réserve d’eau, et de profiter de la chute de 1200 m obtenue par la différence d’altitude avec la vallée de la Tarentaise. Après plusieurs années d’études et de reconnaissances, la construction de Roselend démarre véritablement en 1956. Sa conception, très originale, combine un barrage voûte, pour barrer la gorge, et un barrage poids avec contreforts, pour le prolonger sur l’éperon rocheux du Méraillet.

Simultanément, la centrale souterraine de La Bâthie est construite dans une caverne de très grandes dimensions : 135m de long, 35m de haut et 25m de large. Sa salle des machines est équipée de 6 turbines géantes pour l’époque, qui permettent de délivrer une puissance de 550MW.

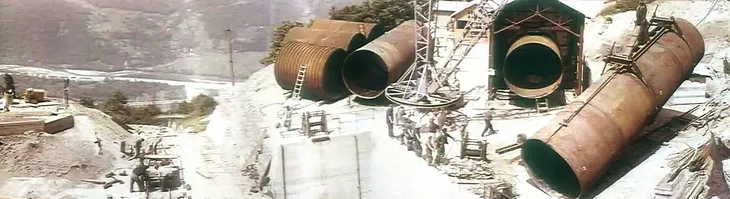

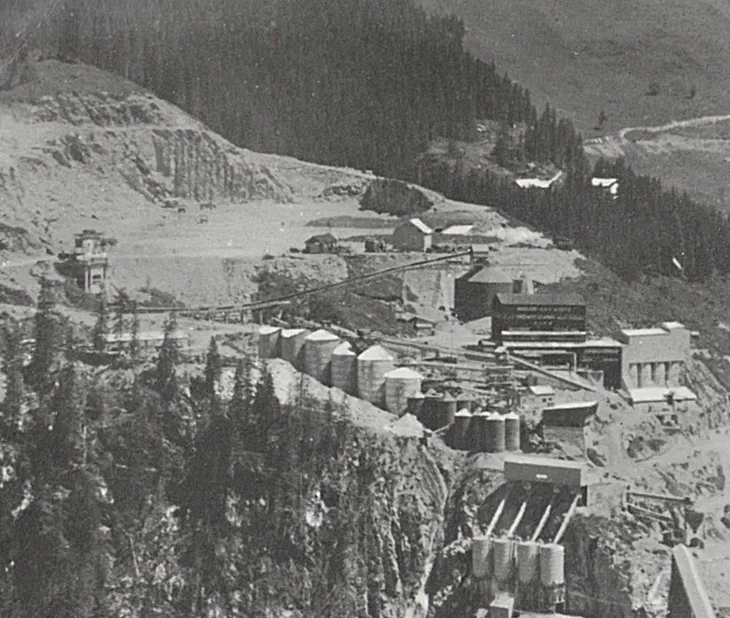

Installation du chantier

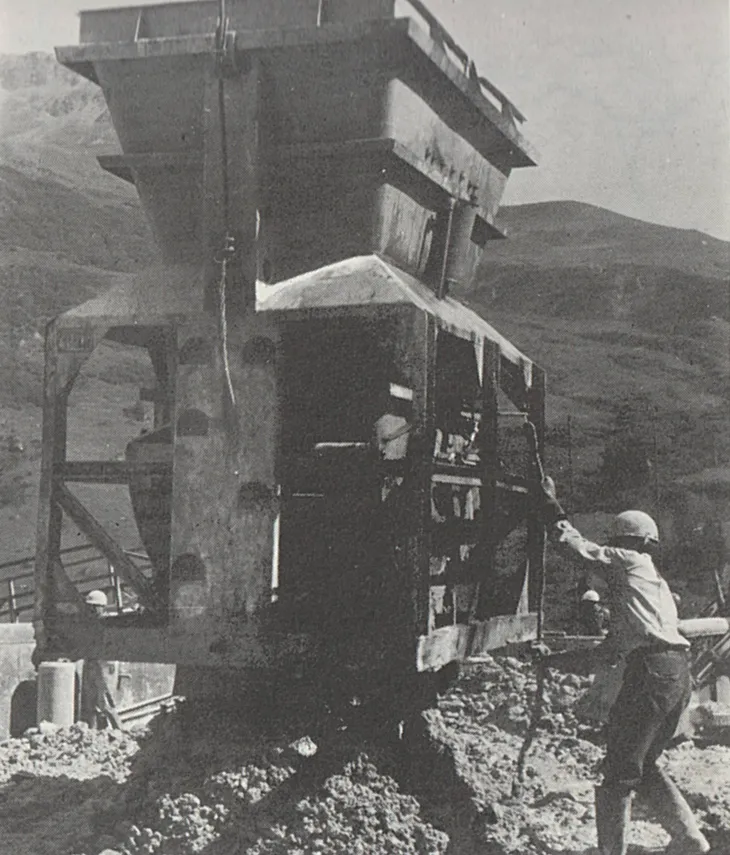

Ancienne carrière de nos jours

Installation générale du chantier de Roselend.
  1. Carrière
  2. Concassage primaire
  3. Transport des pré-concassés
  4. Silos
  5. Concassage secondaire
  6. Concassage tertiaire
  7. Transporteur de mise en silos et stock secondaire agrégats classés
  8. Station lavage continu des agrégats
  9. Transporteurs d'alimentation
  10. Tours à béton
  11. Tour à béton

De grosses quantités de matières premières étaient extraites directement de la montagne juste au dessus du col du Méraillet, entre le col et le barrage exactement. Aujourd’hui la carrière a laissé place à une immense plaine artificielle sur laquelle la nature a repris peu à peu ses droits (on y trouve notamment des marmottes, des renards et des buses variables).

Panoramique des premières fondations

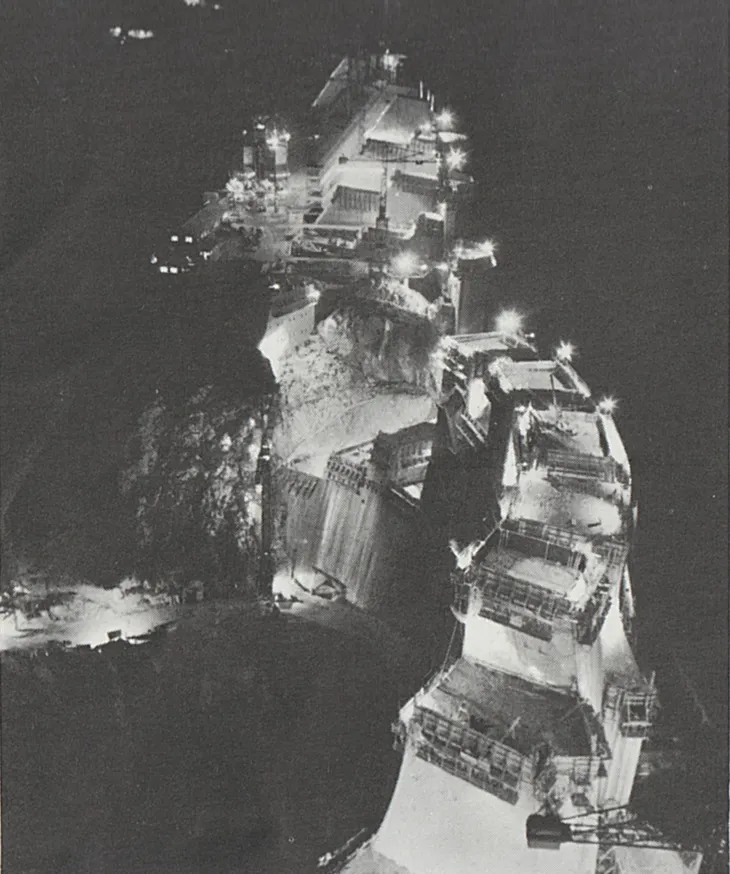

Panoramique côté lac des premières fondations réalisé à partir d'images extraites du film Au coeur de la Savoie, Roselend de Claudine Lenoir

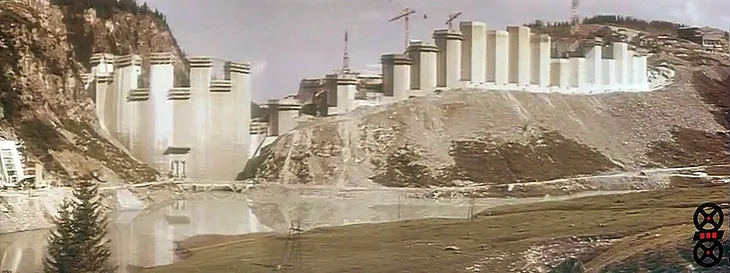

Panoramique des débuts du chantier
Panoramique côté lac des débuts du chantier réalisé à partir d'images extraites du film Au coeur de la Savoie, Roselend de Claudine Lenoir
Panoramique des travaux de terrassement de la conduite côté La Bathie
Panoramique des travaux de terrassement de la conduite côté La Bathie réalisé à partir d'images extraites du film Au coeur de la Savoie, Roselend de Claudine Lenoir

Points techniques

Les hommes du chantier

Pour creuser plus de 40 km de galeries souterraines, il a fallu du monde :

Ouvrier en train de creuser une galerie

Ouvrier en train de creuser une galerie
Sur le chantier, un ouvrier du barrage de Roselend touchait un salaire mensuel équivalent à 6 mois de revenu d’un agriculteur du coin

Ouvriers sur le chantier du barrage

Ouvriers sur le chantier du barrage
60% des travailleurs du barrage de Roselend étaient italiens

Ouvriers sur le terrassement qui servira d'assise au barrage

Ouvriers sur le terrassement qui servira d'assise au barrage
800 ouvriers travaillaient sur le barrage et 2 600 sur l’aménagement

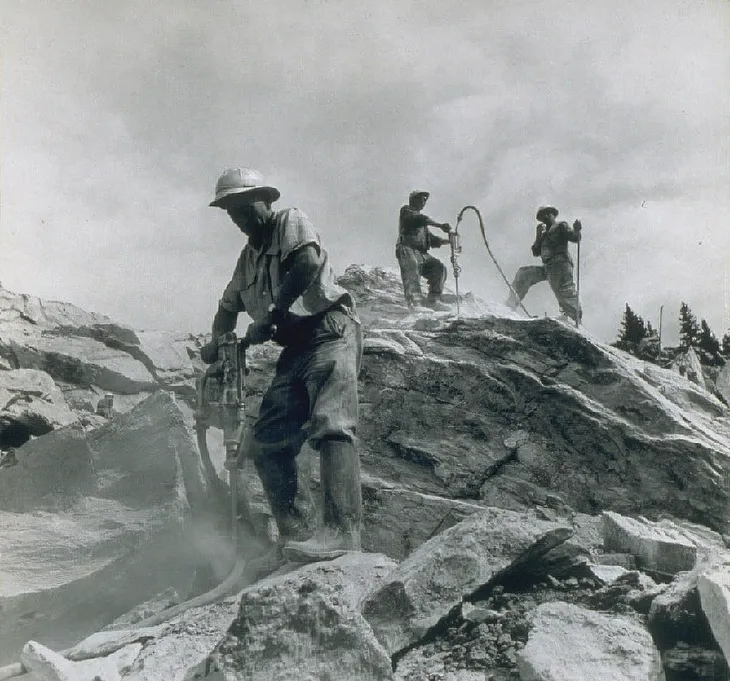

Ouvriers à l’oeuvre au marteau piqueur

Ouvriers à l’oeuvre au marteau piqueur
Ouvriers à l’oeuvre au marteau piqueur

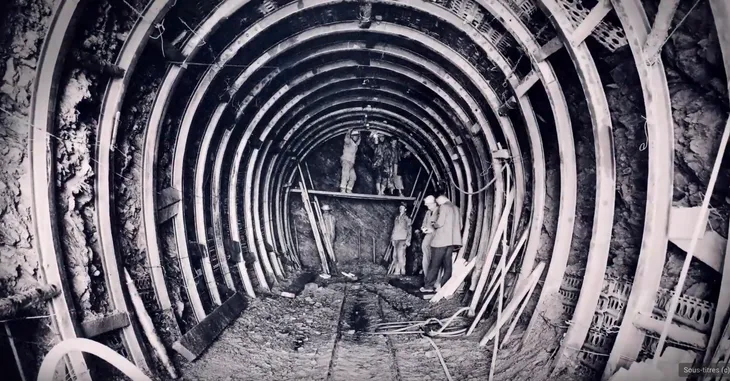

Ouvriers sur le chantier de creusement des galeries

Ouvriers sur le chantier de creusement des galeries
Ouvriers sur le chantier de creusement des galeries

Ouvriers sur le chantier de creusement des galeries (2)

Ouvriers sur le chantier de creusement des galeries (2)
Ouvriers sur le chantier de creusement des galeries (2)

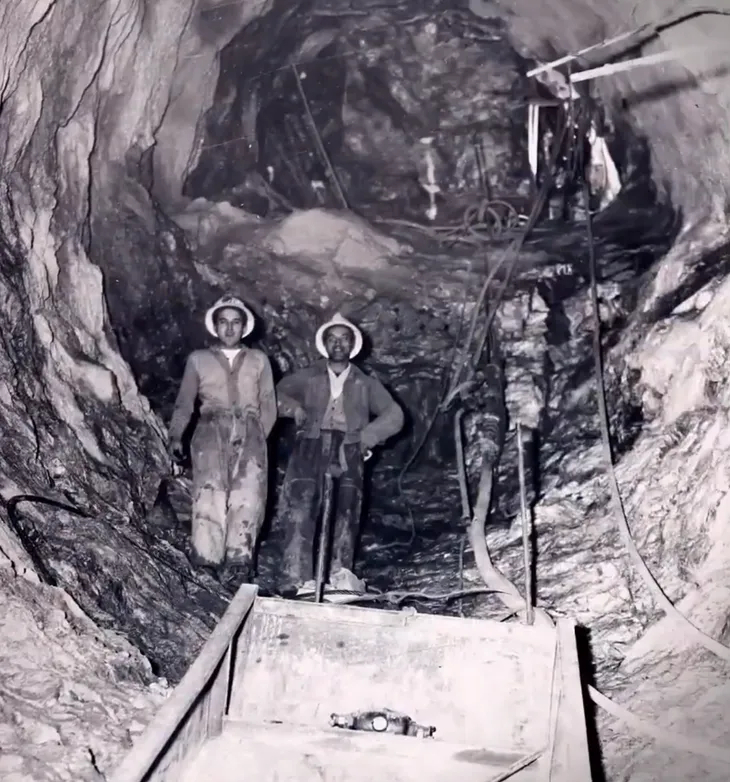

Deux Ouvriers qui prennent la pose dans une galerie

Deux Ouvriers qui prennent la pose dans une galerie
Deux Ouvriers qui prennent la pose dans une galerie

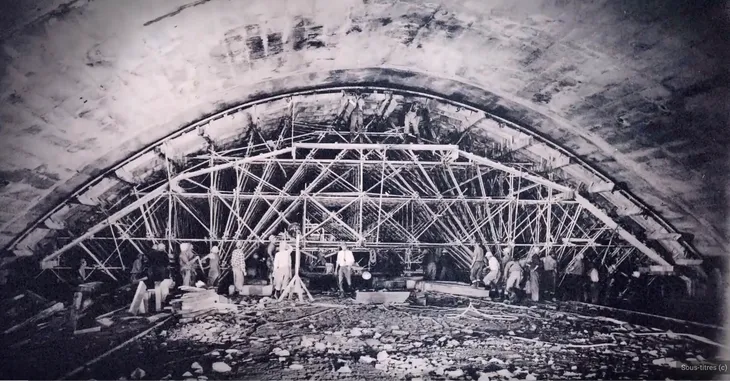

Étayage et creusement de la centrale de La Bathie

Étayage et creusement de la centrale de La Bathie
Étayage et creusement de la centrale de La Bathie

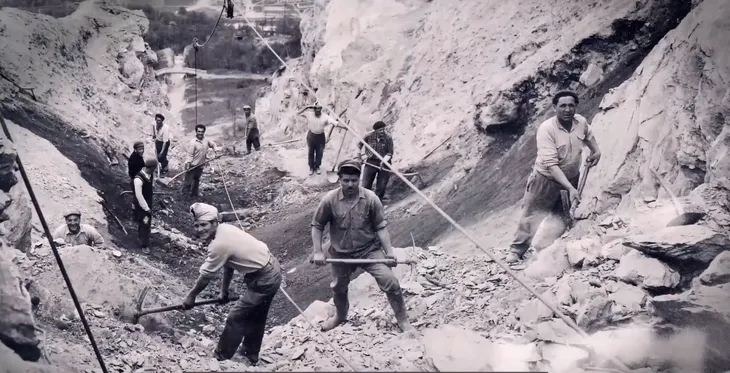

Ouvriers sur le terrassement de la conduite qui mène à La Bathie

Ouvriers sur le terrassement de la conduite qui mène à La Bathie
Ouvriers sur le terrassement de la conduite qui mène à La Bathie

Les coûts

Sources

Les images de faible définition ont été agrandies à l’aide d’Upscayl.
